總投資約16.98億元!廣西防城港防城區這一項目正在加速推進

發表時間:2023-02-15 17:25
分享到:

  214日,在廣西防城港市防城區門崖嶺風電項目升壓站施工現場,到處是一派繁忙景象,工人們正在升壓站的綜合樓、配電樓進行設備安裝、電纜敷設及室內外裝修。據了解,該升壓站主體工程已基本完成,正在進行風機及箱變基礎建設,并陸續開展場內風機吊裝、集電線路敷設、以及送出線路架設等,整個項目正在加速推進。

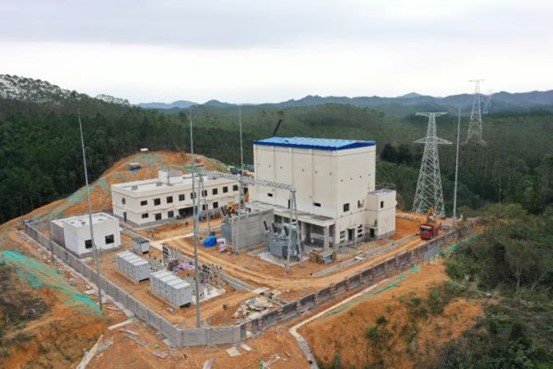

▲防城區門崖嶺風電項目升壓站施工現場。

   防城港華時風力發電有限公司負責人陳盛崇介紹:“目前項目升壓站主體已基本完工,風機基礎已澆筑6座,計劃今年5月份首批風電機組并網發電,12月底實現全容量并網投產。投產后每年預計發電4.6億度,為節能減排,實現碳中和、碳達峰發揮積極作用。”

▲工人們在現場抓緊施工。

   據了解,防城區門崖嶺風電場可再生能源項目,規劃總裝機規模約200MW,項目總投資約16.98億元。項目分兩期建設,一期安裝16臺單機容量3.2MW的風電機組,以及配套機組升壓變壓器設備;二期安裝37臺單機容量3.2MW12臺單機容量2.5MW的風電機組。該項目建設地點位于防城區西南部山脊上,距離防城城區約30km。自去年年初開工建設以來,施工方緊盯時間節點、倒排工期,加快推進工程建設進度,目前正在推進二期工程建設。

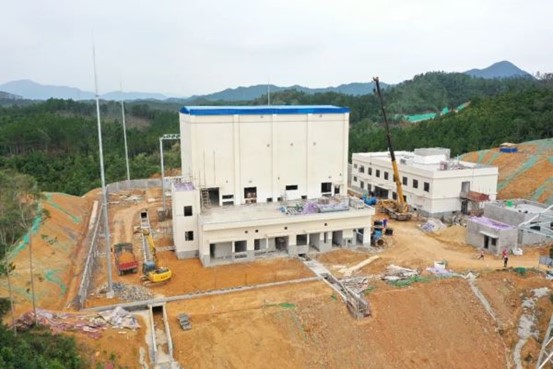

▲防城區門崖嶺風電項目升壓站施工現場。

   近年來,防城區堅持“工業強區”戰略,把重大項目建設作為擴投資、穩增長的總抓手,持續深化“放管服”改革,以“媽媽式”服務強化各要素保障,確保各項目快落地、早見效。“目前門崖嶺風電場項目正在有序建設當中,防城區神龍涂鍍板帶生產基地和灘營風電場等重大項目也正在加速推進,為做好今年項目攻堅年工作打下堅實基礎。”防城區項目策劃研究和經濟信息中心主任周才杰說道。(金色防城)
