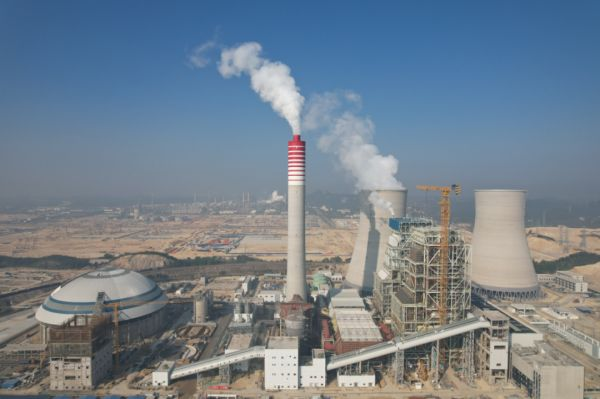

2023年12月31日16:21,國投欽州電廠三期項目1號機組順利通過168小時試運行后,正式投產發電,項目將進一步優化地區電源結構,有效提升電網保供穩供能力,滿足欽州市特別是中國(廣西)自由貿易試驗區欽州港片區(以下簡稱欽州港片區)快速增長的電力、熱力需求。
據項目業主國投欽州第二發電有限公司負責人介紹,試運期間,該項目1號機組各項參數運行穩定,滿足設計技術規范要求,自動投入率100%,保護投入率100%,自動裝置及主要儀表投入率100%,各類排放物濃度優于國家超低排放標準,機組實現了綠色、節能、低碳、高效運行。
該項目自開工建設以來,在欽州市、欽州港片區管委各相關部門的積極服務下,各參建單位通過不斷優化施工方案,倒排工期,全力以赴保安全、保質量、保工期,高標準完成工程建設。自2023年9月7日化學制水一次成功以來,項目在短短的100天內實現了化學制水、鍋爐水壓、發電機穿轉子等十個“一次成功”,最終順利實現投產。
據了解,國投欽州電廠三期項目占地約900畝,總投資額約110億元,項目建設4臺660兆瓦超超臨界燃煤發電機組,同步建設高效除塵、脫硫、脫硝等配套裝置,實現超低排放,并配套建設供熱管網。項目投產后計劃年發電量約132億千瓦時,供熱量約2400噸/小時,年產值約41億元。目前,該項目已累計完成投資約38億元,2號機組計劃于2024年3月底投產運行。
