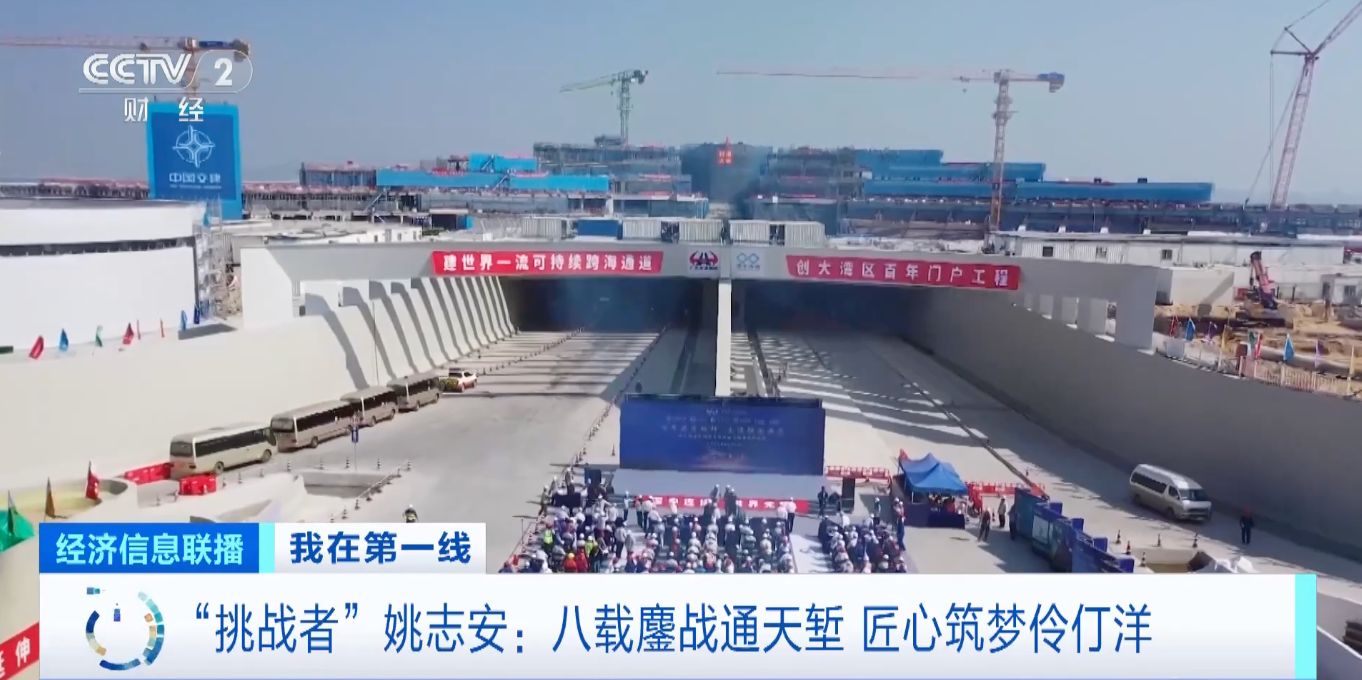

(央視財經《經濟信息聯播》)這個“五一”假期,粵港澳大灣區“超級工程”深中通道項目的一千多名建設者,正奮戰在工程一線。
深中通道全長約24公里,集“橋、島、隧、水下互通”于一體,是目前世界上綜合建設難度最大的跨海集群工程。項目預計在今年6月具備通車條件,建成通車后深圳至中山的車程將從目前的約2小時縮短至30分鐘內。
45歲的姚志安,是一位有著20多年造橋經驗的工程師。上午不到9點,整個項目的各類動態信息,就已經由幾個標段的負責人,緊鑼密鼓地匯聚到姚志安的案頭。在他辦公室的窗外,舉世矚目的“超級工程”——深中通道項目盡收眼底。
當聽到一個連接段存在涂裝顏色不一致的問題時,姚志安趕緊帶同事出發了。
2016年,姚志安開始牽頭制定深中通道橋梁工程總體施工組織方案。眼見著深中通道項目從圖紙一步步變成了現實,姚志安仿佛是在看著自己的孩子一點一滴地成長,細節都銘記于心。
主跨1666米的伶仃洋大橋,是深中通道關鍵控制性工程之一。它的主塔高270米、橋面高度91米,和30層樓相當,是世界最大跨徑全離岸海中鋼箱梁懸索橋。超大跨徑、超高橋面,又處在珠江口臺風頻發區,常年面臨6級以上大風。如何保障大橋的穩定性和抗風性,是極大的挑戰。至今,姚志安仍對伶仃洋大橋上懸索橋纜索工程的安裝記憶猶新。
廣東交通集團深中通道管理中心副主任姚志安:我們連續測量近半個月以上,還不能定下來主纜工程能不能進一步施工?,F行誤差規范要求是正負五千分之一,最后我們達到正負一萬五千分之一。我們實現了設計規范要求,并且比規范的要求還更高。
為了讓大橋結構抗風性更強,姚志安和同事們絞盡腦汁。他們聯合國內高校,歷時三年研發了全新的氣動控制技術,將大跨整體鋼箱梁懸索橋的顫振臨界風速,提高到世界最高的88米每秒,能抵御17級臺風。
廣東交通集團深中通道管理中心副主任姚志安:現在大概是3級風,17級風會是什么概念?從建設初期到現在我們經歷了二十幾次臺風,沒有問題。
姚志安表示,除了能抵御臺風的伶仃洋大橋,深中通道還建成了世界上最長、最寬的海底鋼殼混凝土沉管隧道。隧道全長6845米,在去年6月實現合龍。目前,隧道內的機電、消防等工程都在按照預定計劃進行調試。
深中通道海底隧道沉管段長5035米,由32個“巨無霸”管節和一個最終接頭連接而成。在建設過程中,為確保把雙向8車道的隧道放進最深將近40米的海底,且一次性精準對接、安裝到位,姚志安和同事們面臨著又一大的挑戰。
廣東交通集團深中通道管理中心副主任姚志安:這里最大的不同就是橋和沉管之間的一些連接,包括沉管本身的結構。難點就在于深水基礎施工,橋梁和人工島相連,人工島處于深海,水深接近20米。浪比較急,水文條件復雜。
最終,建設團隊創造性地引入北斗系統對沉管進行定位,接頭貫通誤差僅為25毫米,遠低于設計要求的誤差50毫米。
8年間,面對一個個挑戰,姚志安和同事們迎難而上,深中通道項目不僅創造了多項“世界之最”。上個月,伶仃洋大橋還斬獲了被譽為橋梁界“諾貝爾獎”的“喬治·理查德森獎”。這一項項榮譽,是1萬多名勞動者面對世界級技術挑戰交出的精彩答卷。
檢查完一天的工作,天空剛剛放晴?;仡欉^去這8年,姚志安感到充實而欣慰。
八載鏖戰珠江口,一朝天塹變通途。當世人驚嘆深中通道穿云破海的雄姿,作為一線建設者,我深知一張張圖紙變成現實的背后,凝聚著多少人的心血、汗水和智慧。永不言敗、直面挑戰的土木人,未來還有更多的奇跡等待我們去創造。
